2025.5.29最新硫化黑進展情況

一、 硫化黑裝置總體安裝情況:

1、設備安裝情況

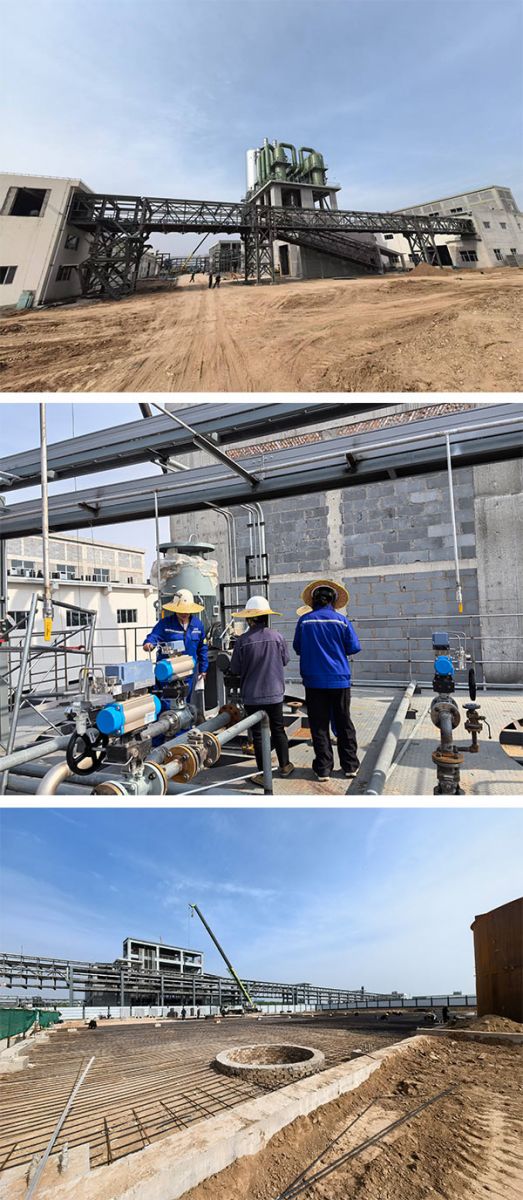

主體設備已安裝完成。

2、管道安裝情況

工藝管道:硫化前部、硫化、水解、尾氣已安裝完成90%。

儀表管道:硫化前部、硫化完成80%、水解安裝完成95%。

3、電氣、儀表安裝情況

硫化黑裝置配電室安裝完成80%,水解動力、儀表電纜敷設完成,接線完成90%,硫化動力、儀表電纜敷設完成,接線完成95%,硫化前部儀表、動力電纜正在敷設完成90%,接線完成30%。

二、噴霧干燥裝置

1、設備安裝情況

設備安裝完成,設備保溫已施工完成。

2、管道安裝情況

管道安裝完成95%,管道保溫已施工完成。

3、電氣、儀表安裝情況

電氣、儀表已全部安裝完成。

三、尾氣處理裝置

施工情況:

1、 設備安裝:裝置內主要設備已安裝完成80%;

2、 工藝管道安裝:工藝管道預制焊接安裝完成60%;

3、 儀表管道:現場正在預制;

4、 電氣安裝:現場正在整理設備就地操作柜準備開始安裝;

5、 儀表安裝:未開始安裝;

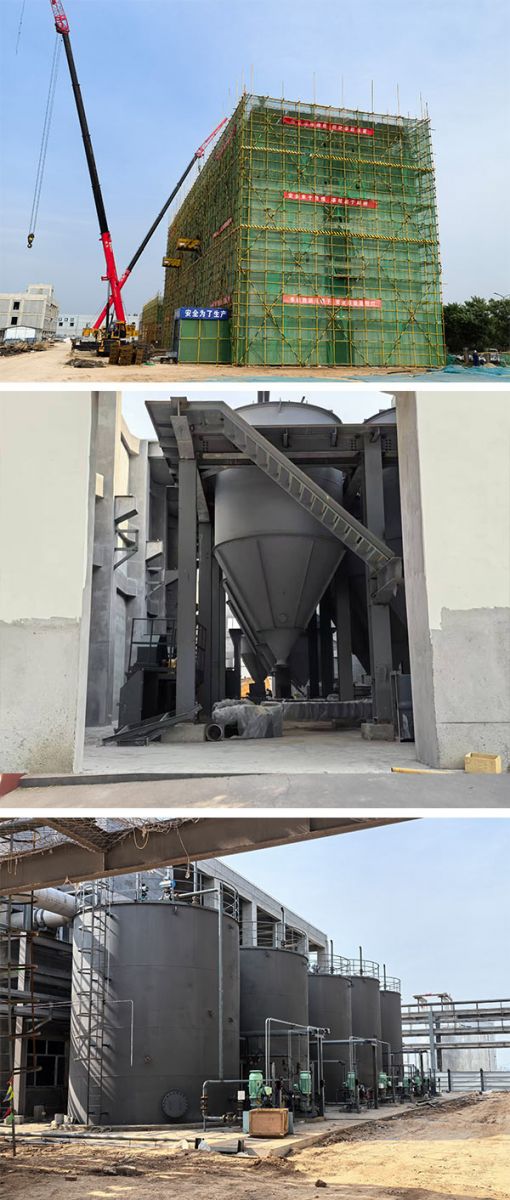

四、非標儲罐

1、現場非標儲罐共計24臺,現場已制作焊接完成。

2、非標儲罐防腐噴漆完成80%。

五、滾筒干燥混合機安裝

1、設備:主要設備已安裝就位完成。

2、 電氣:低壓配電柜已安裝就位完成,電纜橋架安裝完成,電纜鋪設完成,接線完成70%。







(恒錦盛綜合科 宋佳強)
